社内検査2(龍河洞公園線)
2019年3月21日
龍河洞公園線の社内検査状況です。
朝日が昇る午前7:30頃
まだまだ、朝は寒いです。

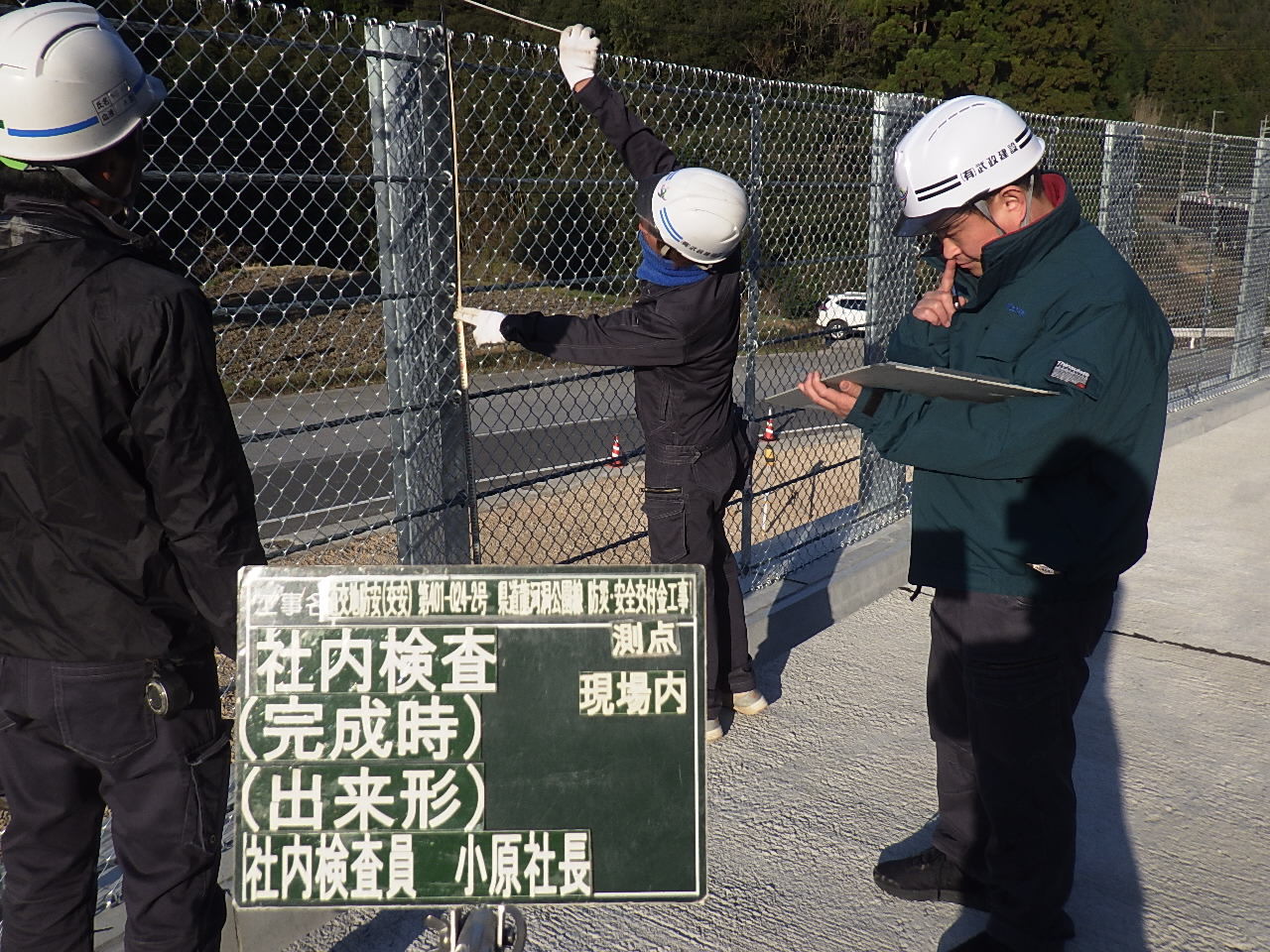

カメラマンのM君が到着して、現場の社内検査開始です!
水路延長を検測しています。

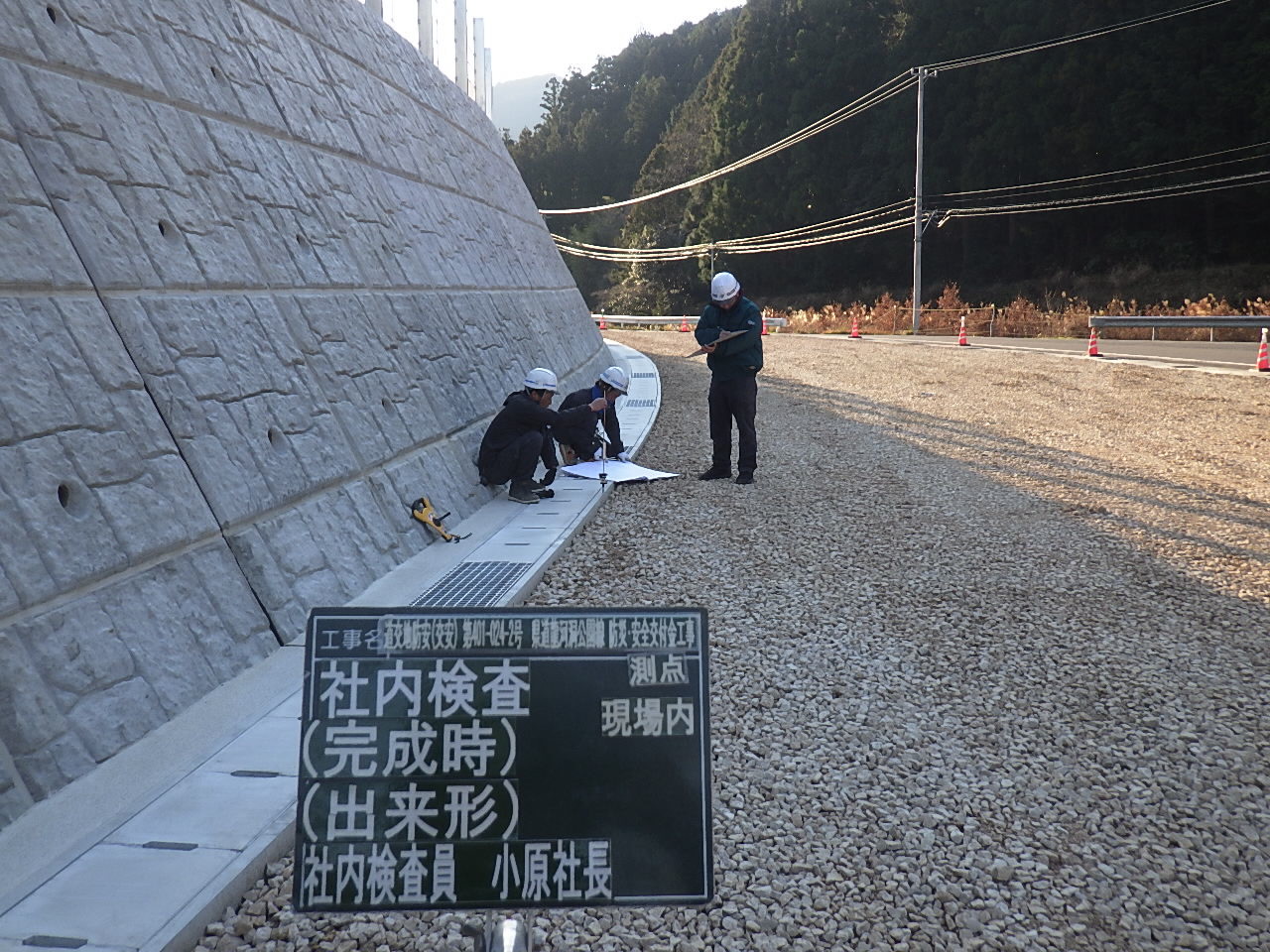

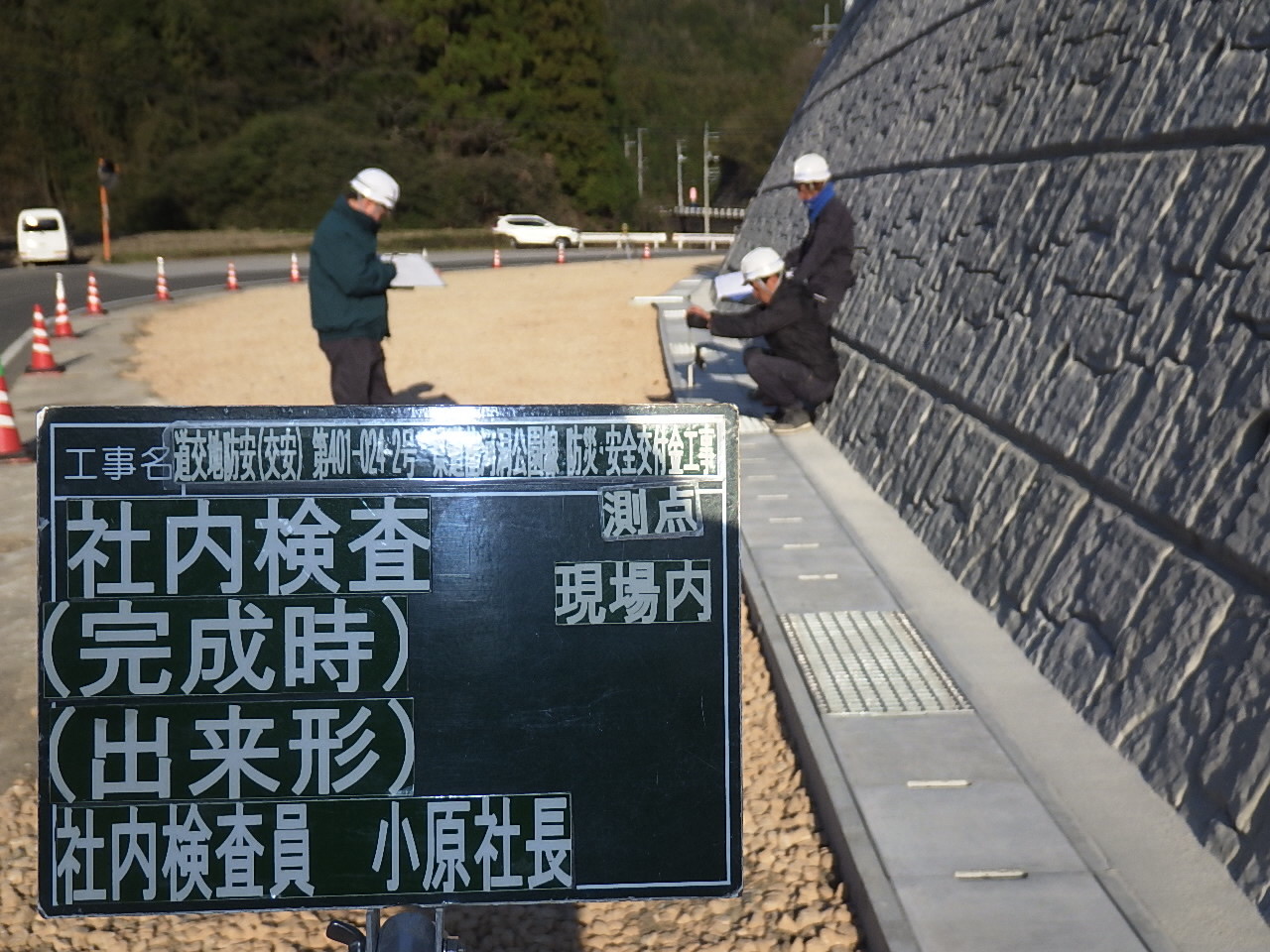

山留擁壁の斜長を検測しています。

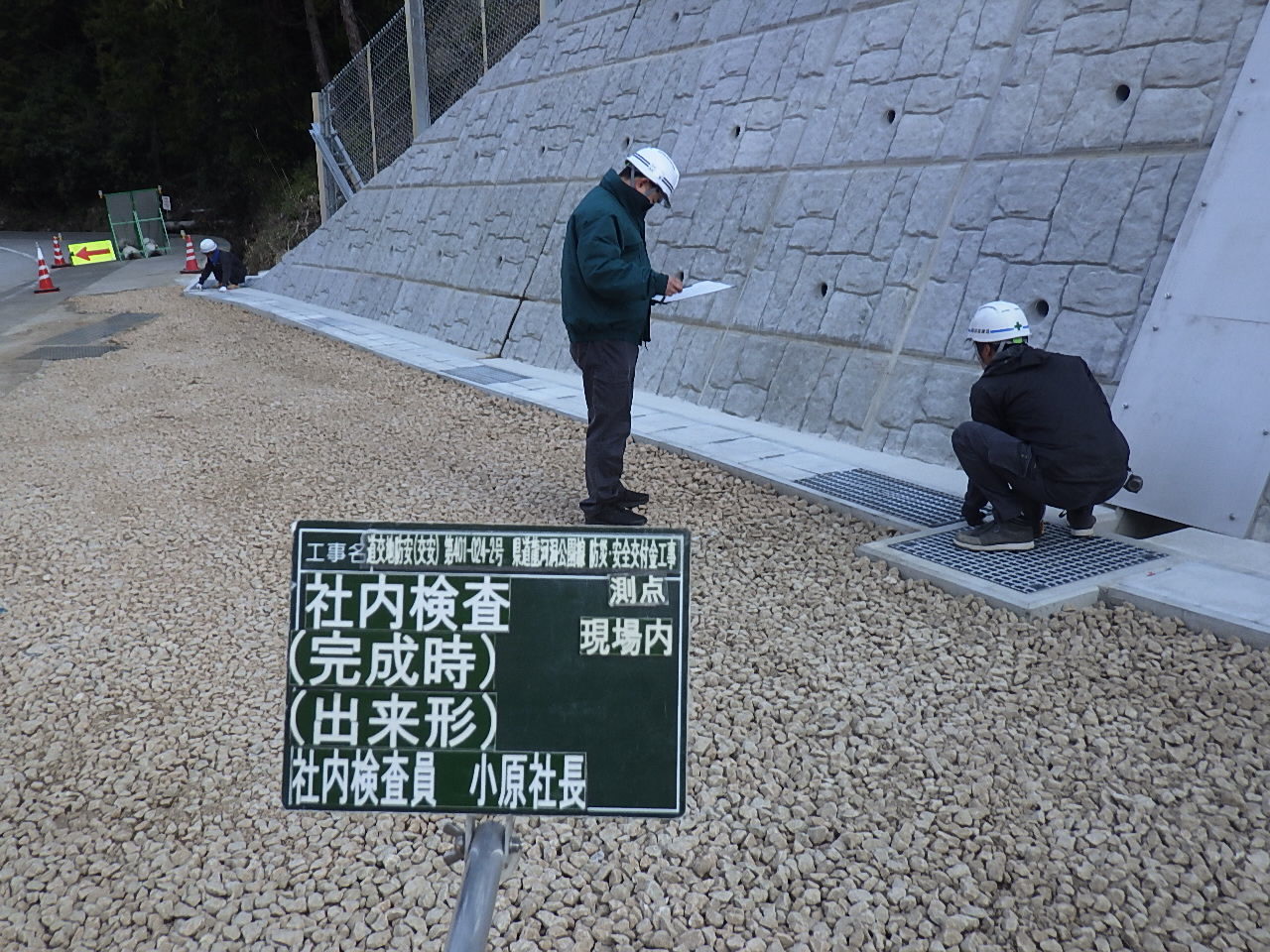

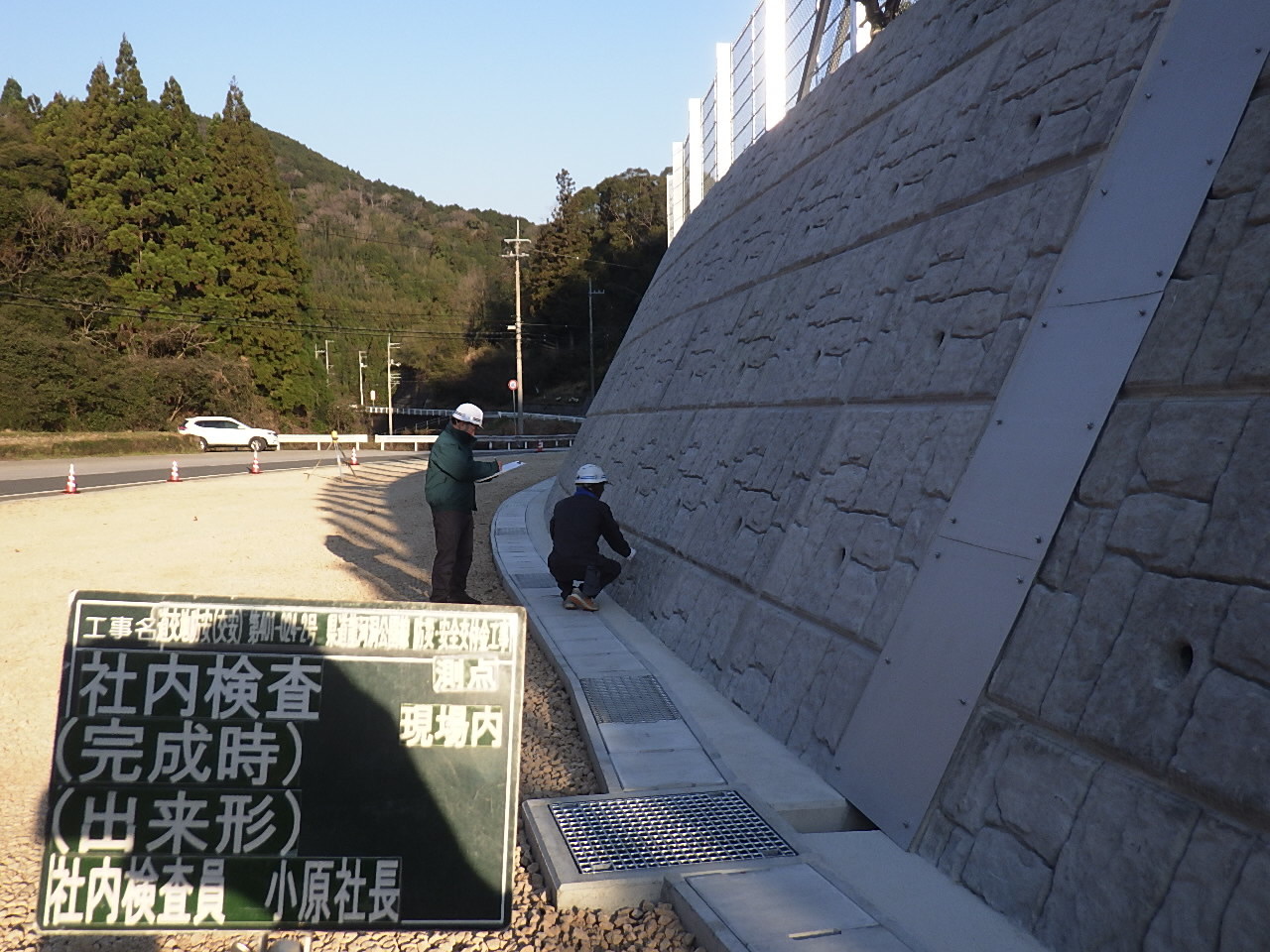

小段排水溝の延長を検測しています。

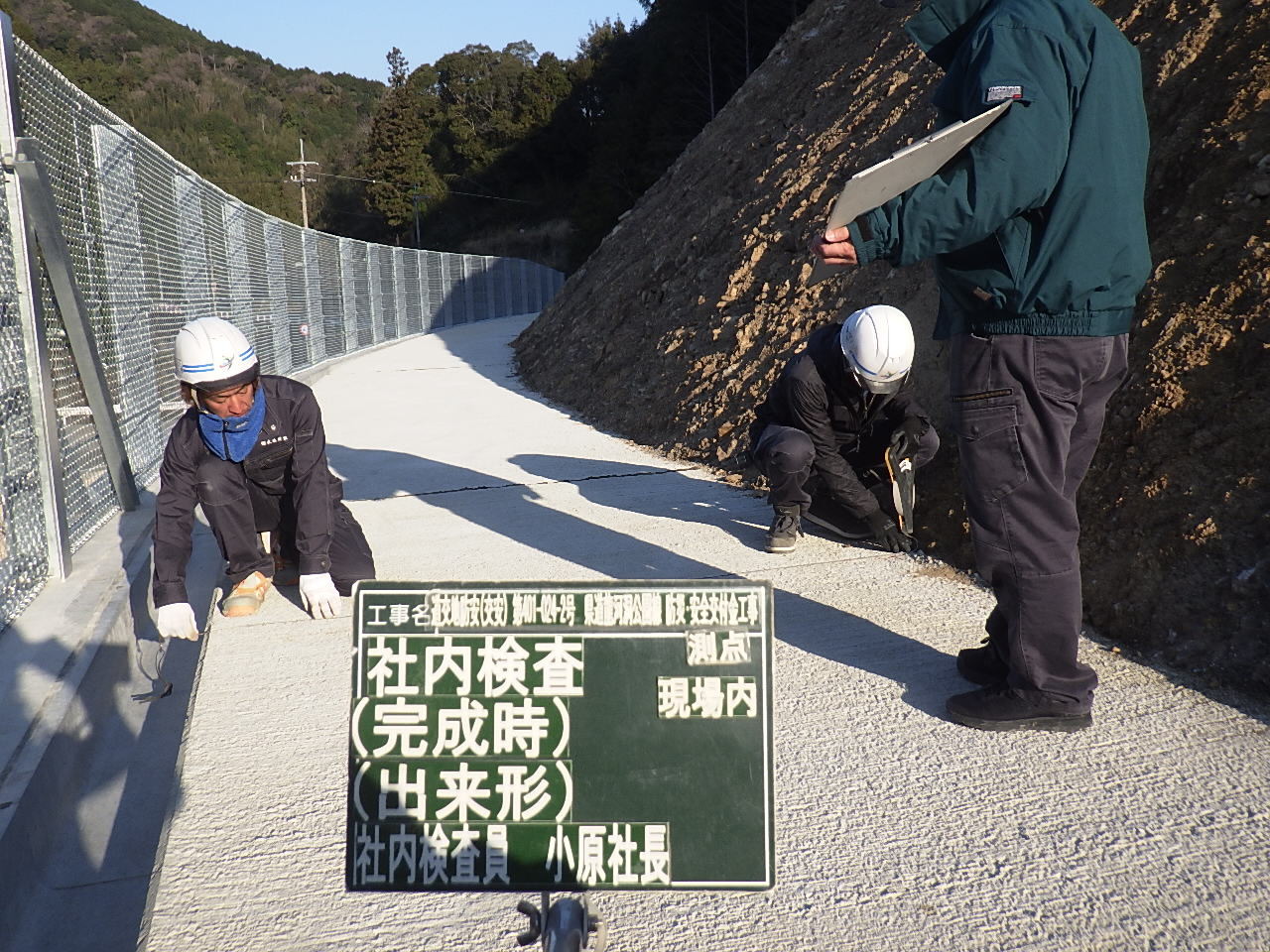

コンクリート張工の幅を検測しています。

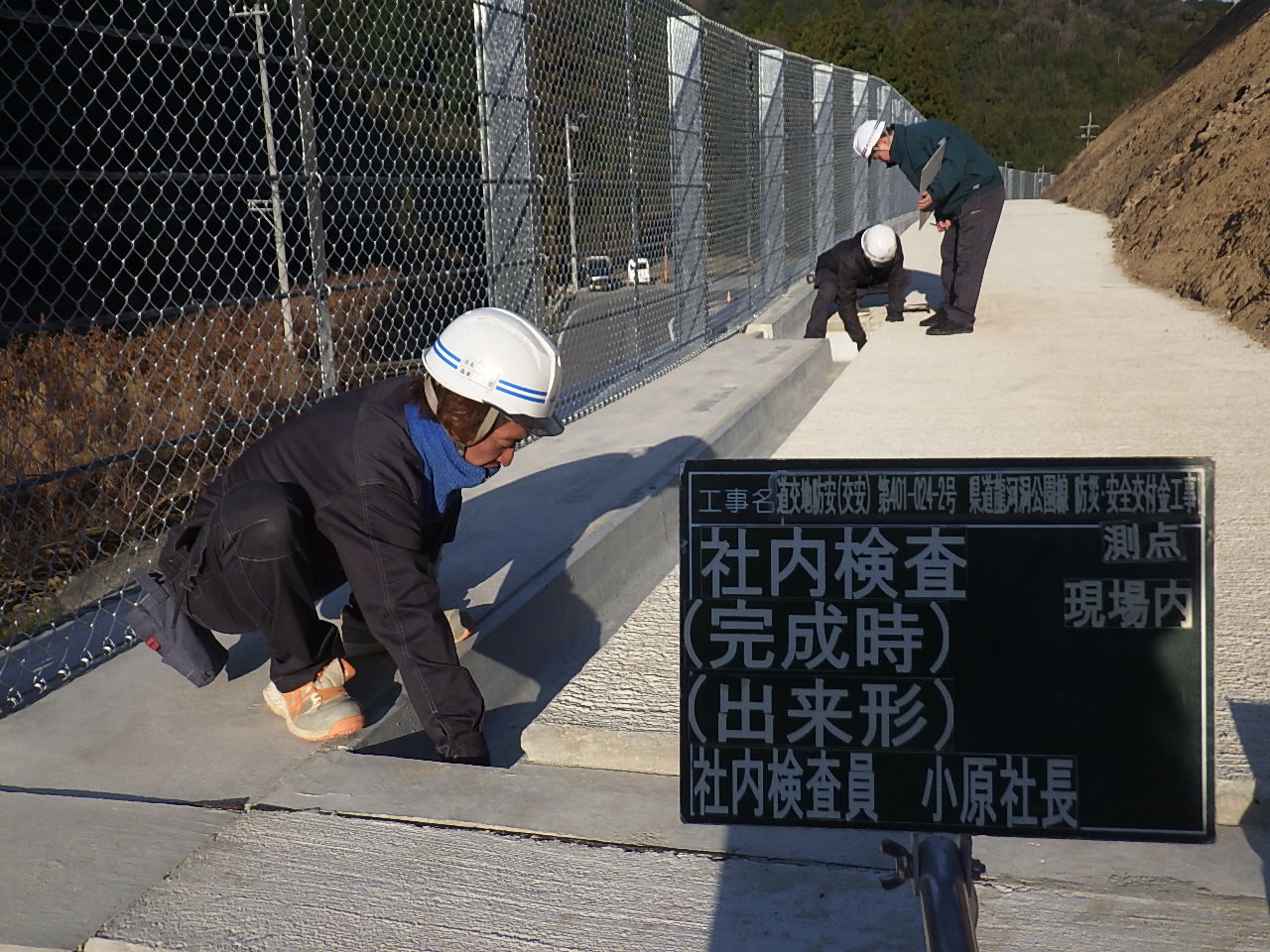

落石防護柵の支柱の高さを検測しています。

道路幅員を検測しています。

杭ナビで計画高を検測していきます。

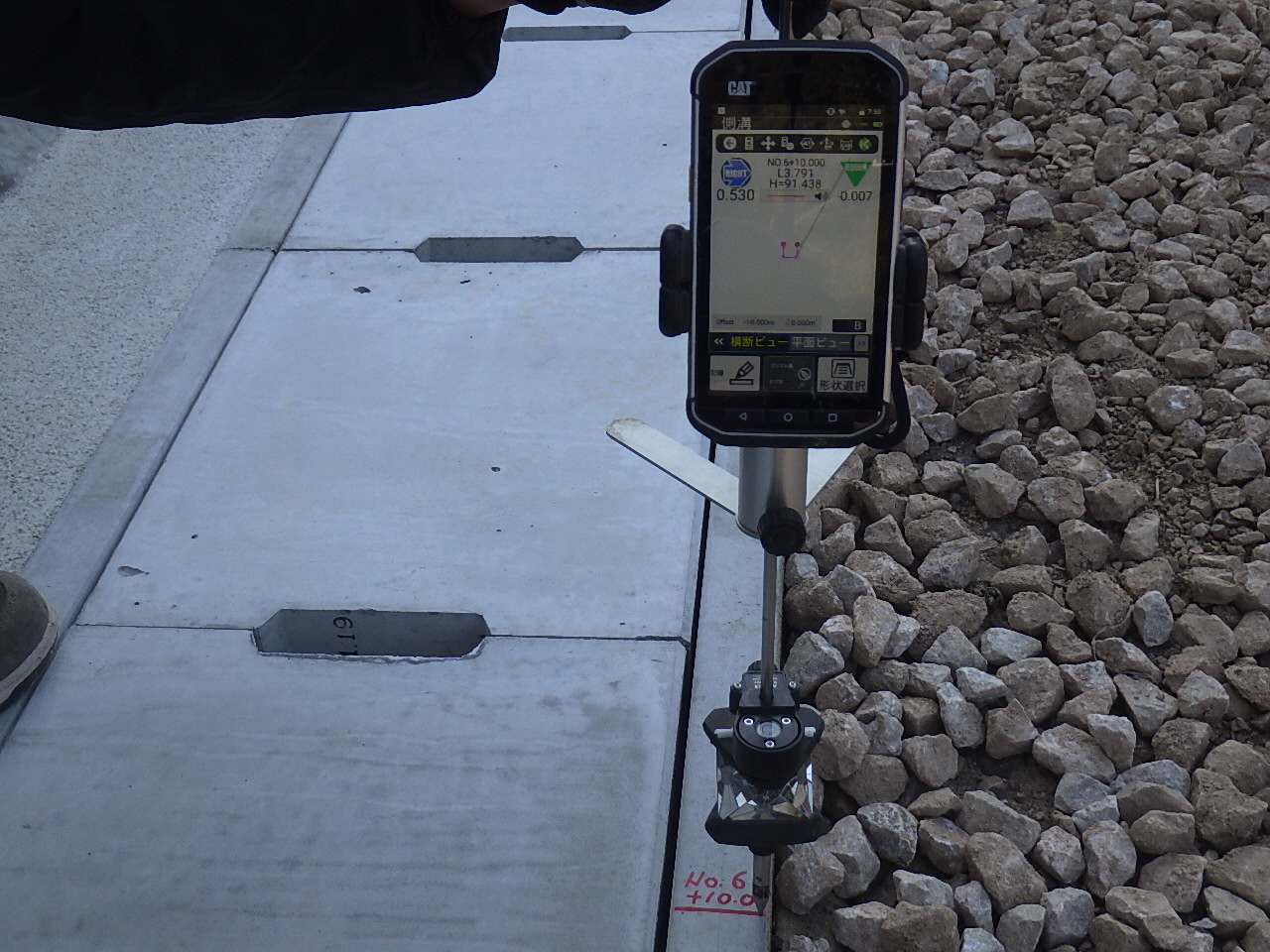

計画高を検測してます。0.007m高いと表示されています。許容範囲は±0.03mで、バッ
チリです!

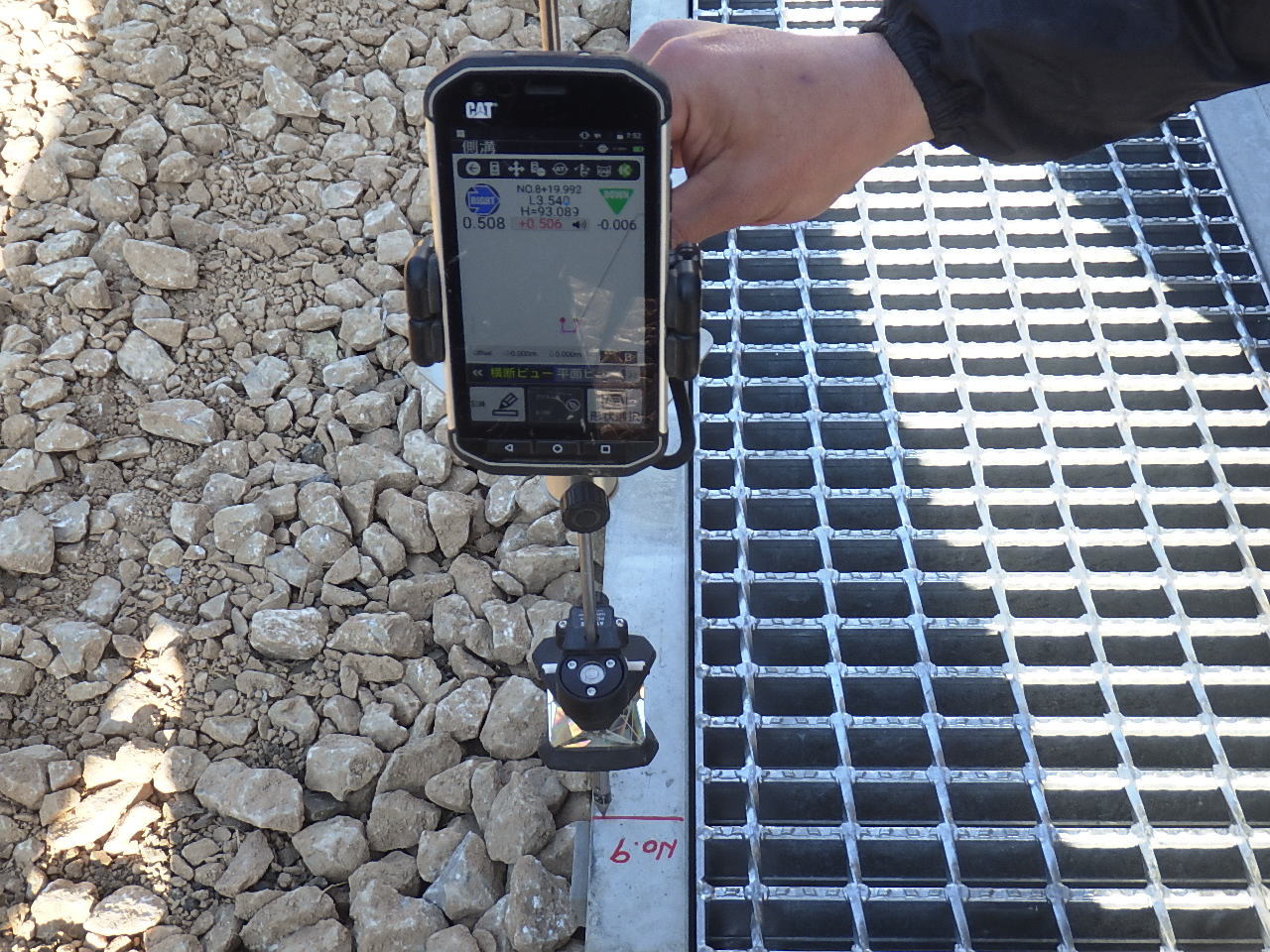

同じく計画高を検測です。0.006m高いと表示されています。(^^)
見えるっていいですね。
日時が変わって、書類検査です。
工事写真を確認しています。
管理図表を確認しています。
弊社、K工事部長とT工事主任のコンビは、検査も安心できます。
本番、頑張ってください!
